久久综合久久综合久,亚洲手机国产片在线观看,一级a性色生活片久久无大香线焦,日韩一级不卡毛片,国产一一级毛片视频,高级免费黄色一级视频,日韩免费黄色一级毛片,AAA一级特黄AV在线,一级毛片性爱视频免费版

資訊中心

項目動態

昌南大道快速路改造項目工程7、8月簡訊
來源:南昌城建集團  作者:徐鵬華日期:2018-09-01

一、進度情況

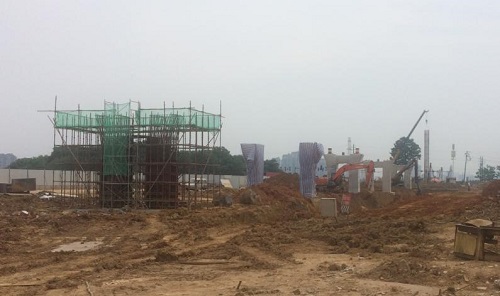

昌南大道快速路改造工程正在如火如荼的進行當中,截至日前:橋梁工程累計完成142根樁(其中主線橋126根,輔道橋16根),累計完成承臺11個,墩柱9個;排水工程完成雨水管340m,雨水箱涵維護樁完成244根,試驗段完成80m;道路工程完成導改路面300m,擋土墻完成200m。



  二、質量、安全情況


(一)安全檢查、隱患排查及治理情況


1、加強對現場深基坑圍護、高空作業、腳手架進行隱患排查,對檢查出的問題逐一落實整改到位;2、于8月中旬開展為期3天的“反三違”活動,重點查處作業性違章、裝置性違章、指揮性違章活動,以點帶面,加強現場安全管理和監督檢查,建立健全“反三違”長效工作機制;3、受惡劣天氣影響,我部大面積圍擋受損,安全部及時組織人員進行交通疏導和圍擋修復工作,恢復正常交通,并進行事后安全隱患排查工作,確保人員安全和減少財產損失;4、安全部開展了電纜隨意搭接專項整治活動,確保用電安全。



  (二)安全教育培訓情況


7月安全教育培訓人數15人次,對現場施工人員進行安全意識、安全知識和安全技能進行培訓,提高施工人員對勞動保護和安全生產重要性的認識,提高施工人員安全技能,鞏固施工人員安全知識。



  (三)環水保情況

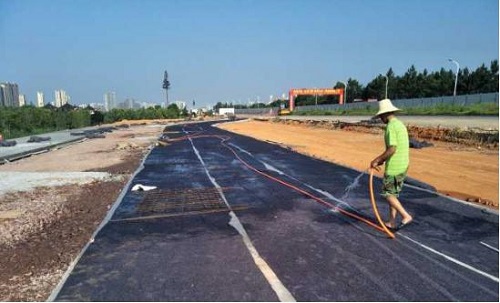

1、施堯路口東西兩側圍擋加裝噴淋系統;2、箱涵開挖、橋樁施工及承臺開挖所產生的土方及泥漿及時外運,確保現場整潔;3、每周開展施工現場道路進行清洗工作;4、道路、出入口安排專人進行清掃,加強現場道路降塵;5、對現場道路損壞的京式護欄進行了更換。



  (四)本次質量工作評述

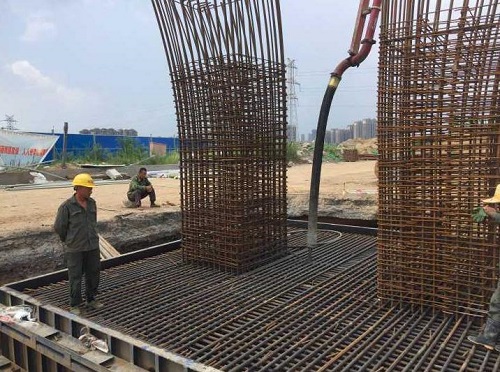

7月主要質量控制工作如下:1、鋼筋綁扎按圖施工,要求牢固、準確,注意檢查保護層厚度,墊塊設置應適當,綁扎須牢固,防止施工過程中脫落;2、墩柱模板保證足夠剛度,防止混凝土澆筑過程中產生扭曲和變形;3、模板拼接完成后應平整圓順,接縫嚴密、光滑,不漏漿。4、墩柱澆筑完成后及時進行養護。



  8月主要質量控制工作如下:1、橋梁工程完成了29根樁基灌注,3個承臺澆筑,3根墩柱澆筑,嚴格對每次混凝土灌注前材料的檢測及監控,特別是雨水箱涵混凝土質量控制,使用前混凝土均符合設計要求;2、嚴抓雨水箱涵砼外觀質量,對存在的問題進行分析、整改并調整施工工藝、加強工班管理;3、進入夏季,氣溫較高,混凝土澆筑完成需及時進行養護,確保砼能快速到達到設計強度。



  三、下一步計劃安排


1、抓緊電力隧道及污水管道施工;


2、4#擋土墻施工及輔道橋1-5#承臺、主線左幅16~23承臺施工工作。







分享到:

聯系電話

0791-83980008

地址:南昌市新建區灣里局竹山路736號南昌城建廣場

郵編:330004

網站地圖| 版權聲明
?2018 nccjgroup.com 版權所有 備案號:贛ICP備18017055號 贛公網安備36010502000110號
