南昌sos兒童村提升改造項目建設內容整體包括新建一棟文體中心建筑層數5層,建筑面積2944.04㎡;新建一棟九班幼兒園建筑層數3層,建筑面積3259.49㎡(含地下室面積324.88㎡);拆除原多功能活動中心、幼兒園;對兒童村內的道路、電力、給排水管網、環形跑道、管理用房建筑外立面及幼兒園北面辦公樓外立面等進行提升改造。項目概算總投資3788.36萬元,其中建安工程費用3333.57萬元,工程建設其他費288.11萬元,預備費166.68萬元。項目建設周期為540天。
該項目截至2020年4月24日,主要工程進度完成情況如下:

文體中心:砌體及二次結構已完成,主體驗收通過,正進行水電預埋與抹灰施工。

九班幼兒園:主體結構基本完成,正進行斜屋面鋼筋綁扎。

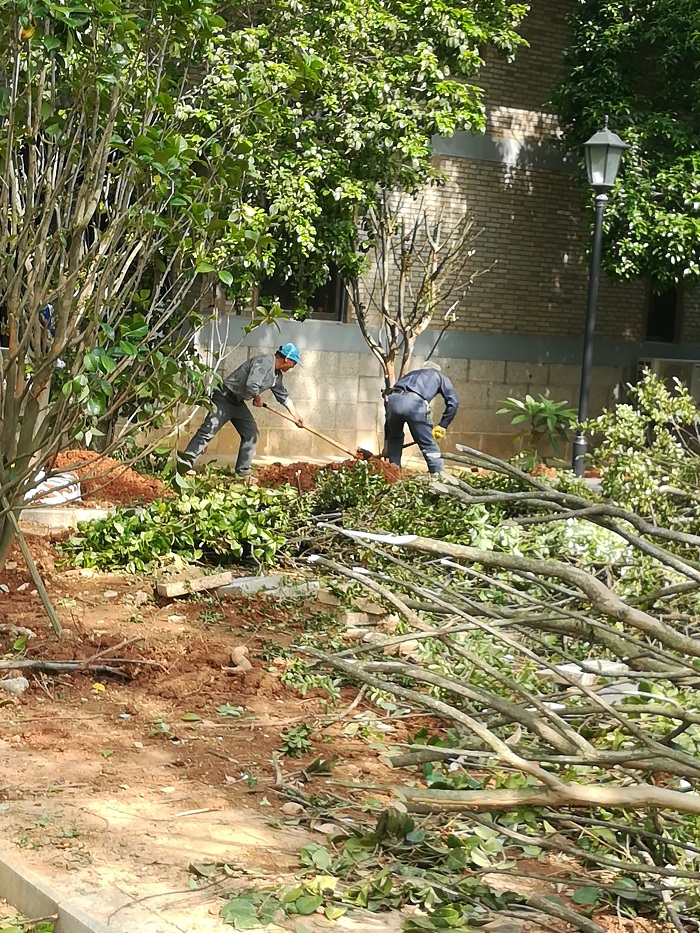

綠化提升:喬木種植基本完成。
南昌SOS兒童村第三期提升改造工程作為市重大重點工程,市民政局領導高度重視,多次親臨現場調研指導,多次召開專題會議對工期等項目建設中遇到的疑難問題進行調度。項目部為六月一日前完成文體中心樓外立面工作,正緊鑼密鼓、加班加點地組織安排后續的各項工作。
